Comencen les obres a la recta de Seat i causen afectacions al trànsit a Abrera i Sant Esteve

Per 6 de juliol de 2026 a les 7:00 0 478 Visites

Els treballs consisteixen a l’arranjament i millora del ferm de l’avinguda de Ca n’Amat per la instal·lació d’una nova línia elèctrica per a la planta de Seat – Cupra



Aquest dilluns 6 de juliol comencen els treballs d’arranjament i millora del ferm de l’avinguda de Ca n’Amat, a la recta de Seat, comprès entre els carrers de Montserrat i Darwin d’Abrera, un tram proper a Sant Esteve. La durada de les obres és de 13 setmanes i, durant aquestes, hi haurà diverses afectacions en la circulació.

Els treballs formen part de la segona fase de la instal·lació d’una nova línia elèctrica per a la planta de Seat – Cupra, que van a càrrec de la companyia. La primera fase ja s’ha executat durant els primers mesos de l’any.

Concretament, els canvis temporals en el trànsit afecten a l’avinguda de Ca n’Amat del polígon industrial del Barcelonès d’Abrera i al polígon Ca n’Estella de Sant Esteve.



AFECTACIONS A SANT ESTEVE

Durant la fase 1, del 6 al 26 de juliol, estarà obert el sentit d’entrada a Sant Esteve i tallat el de sortida direcció Seat; en les fases 2 i 3, del 27 de juliol al 15 d’agost, es tallarà en ambdós sentits; en la fase 4, del 16 al 30 d’agost, estarà obert el sentit d’entrada a Sant Esteve a partir de la rotonda del Mercadona i tallat el de sortida direcció Seat; i en la fase 5, del 31 d’agost al 3 d’octubre, estarà obert el sentit d’entrada a Sant Esteve en tota l’avinguda i tallat el de sortida en direcció Seat.

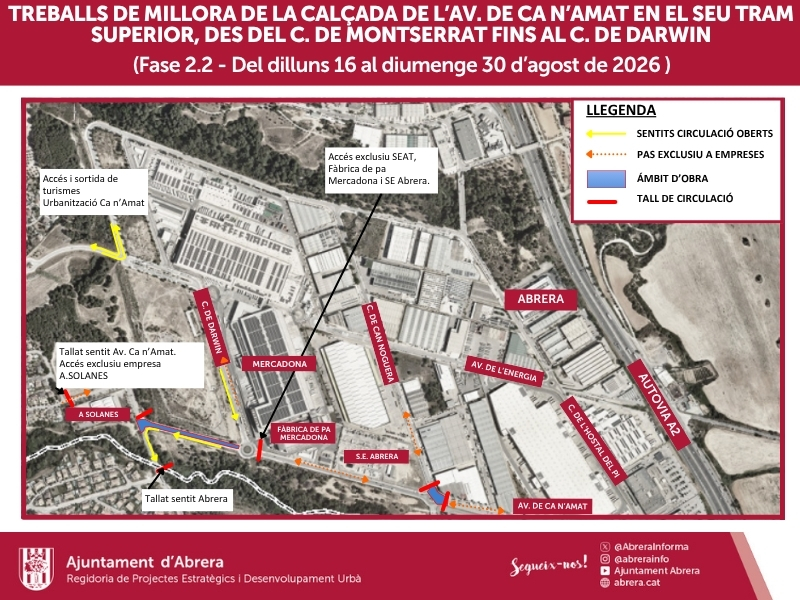

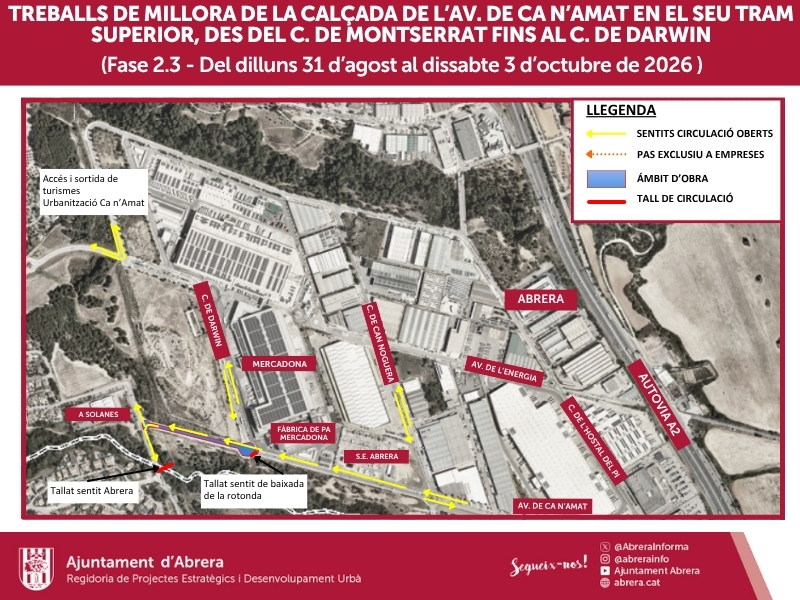

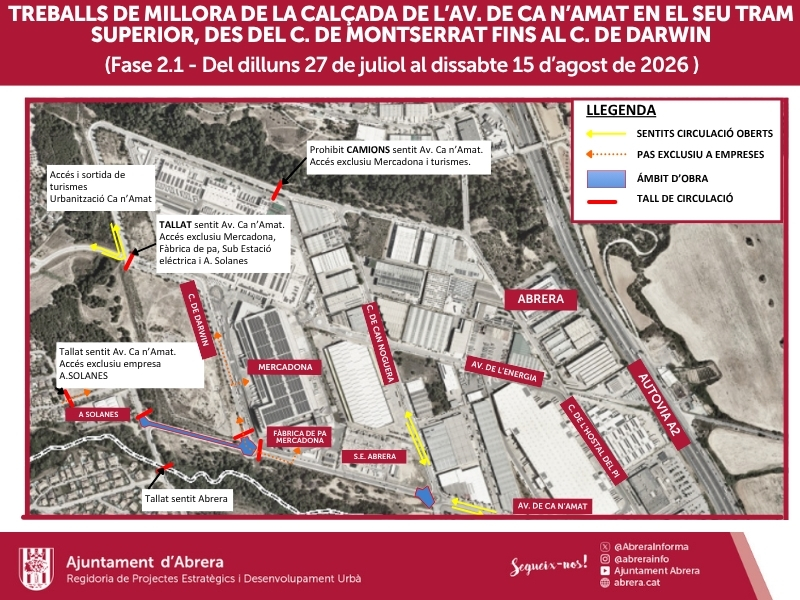

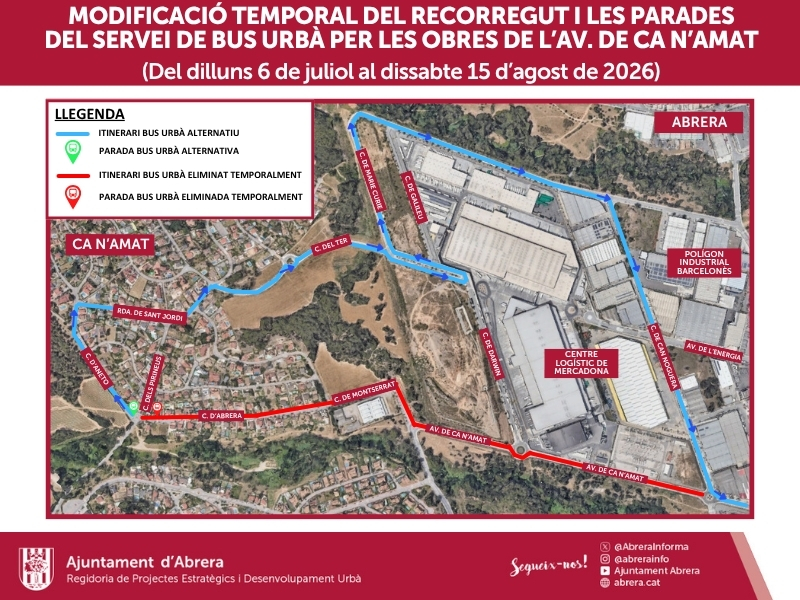

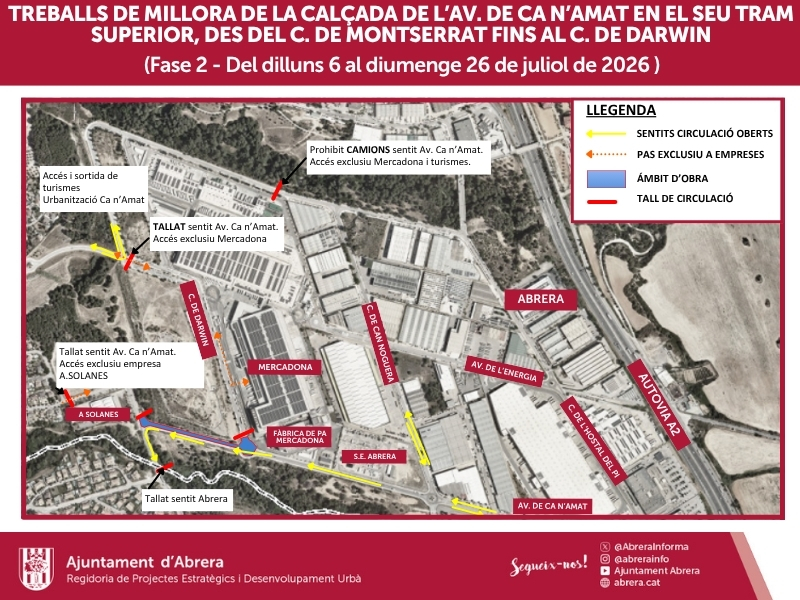

AFECTACIONS A ABRERA
